Uspešen pilot ne zagotavlja uspešne-široke verige elektronskih nalepk na policah. Pilot preizkuša, ali lahko tehnologija in operativni model delujeta v nadzorovanem okolju. Uvedba mora ta rezultat reproducirati v trgovinah z različnimi postavitvami, opremo, mrežami, sortimenti, razporedi promocij, stopnjami osebja in potrebami po podpori.

Razmislite o tipičnem vzorcu napake. Trgovec na drobno zaključi čisti pilotni projekt v standardnem supermarketu, nato pa načrtuje deset proizvodnih trgovin v enem valu. Dve lokaciji uporabljata starejše konfiguracije POS, tri imajo obsežno opremo za zamrzovanje, ena pa ni prejela pravilnih adapterjev za montažo. Namestitev se začne pravočasno, vendar se revizije cen, vezave nalepk in povpraševanje po podpori hitro oddaljijo od pilota. Težava ni v tem, da elektronske nalepke na policah ne delujejo. Težava je v tem, da je bil pilotni načrt razširjen, preden so bile pripravljene kontrole za uvedbo.
Trgovci na drobno zato potrebujejo več kot le koledar namestitve. Potrebujejo načrt uvajanja elektronskih nalepk na policah, ki določa, katere trgovine so pripravljene, kako se merijo valovi uvajanja, kako delujeta prekinitev in povrnitev, kdo je lastnik posamezne odločitve, kako so zaposleni usposobljeni, kako se nadzorujejo rezervne zaloge in kateri dokazi so potrebni pred začetkom naslednjega vala.
Trgovci na drobno, ki še vedno ocenjujejo celoten tehnološki sklop, bi morali najprej pregledati razpoložljiveelektronske rešitve nalepk na policahin razumetikako deluje sistem ESL od cenovne platforme do fizične police.
Hiter odgovor:Zanesljiva uvedba ESL za več-trgovine bi morala razvrstiti trgovine v ponovljive arhetipe, preveriti pripravljenost pred razporedom, prilagoditi valove uvajanja glede na zmogljivost namestitve in podpore, nadzorovati znižanje cen, definirati sprožilce povrnitve, usposobiti vsako operativno vlogo, vzdrževati ustrezno rezervno zalogo, izvajati merljivo obdobje hiperskrbe in uporabiti formalna vstopna in izstopna merila za vsak val.
Kaj se spremeni po odobritvi pilota ESL?
Pilotni projekt, uvedba in operacije-stacionarnega stanja odgovarjajo na različna vprašanja.
| Faza projekta | Glavni namen | Primarna odločitev |
|---|---|---|
| Pilot | Potrdite tehnologijo, poteke dela, integracijo in poslovni primer | Ali naj trgovec nadaljuje? |
| Uvajanje | Ponovite odobreno zasnovo v več trgovinah, ne da bi pri tem izgubili nadzor | Kako hitro in pod kakšnimi pogoji naj se trgovec širi? |
| Stalno-delovanje | Spremljajte, podpirajte, vzdržujte in izboljšajte nameščeni sistem | Kdo je lastnik sistema po odhodu projektne skupine? |

Dober pilotni projekt bi moral predložiti dokaze o točnosti cen, zanesljivosti posodobitev, pokritosti prehodov, delovnih tokovih zaposlenih, stabilnosti namestitve in operativnih stroških. Uvedba pretvori te ugotovitve v ponovljive standarde. Pred skaliranjem mora imeti projektna skupina:
- Odobren arhetipski-model trgovine;
- Etiketa, šablona in montažna matrica;
- Standardni prehod in zasnova omrežja;
- Dokumentiran izdelek, cena in promocijska pravila;
- Vrata za-pripravljenost trgovine;
- Postopek prekinitve in povrnitve;
- Gradivo-za usposabljanje na podlagi vloge;
- Rezervna-zaloga in nadomestni model;
- Hiperoskrba in model dolgoročne podpore-;
- Pragovi-zmogljivosti na ravni valov.
Uvajanja ne obravnavajte kot večjo različico pilota. Kompaktna trgovina z mešanim blagom, standardni supermarket in velika lokacija s hladilnimi zaboji lahko zahtevajo drugačno opremo, velikost posadke, okna za namestitev in ureditev podpore.
Pred načrtovanjem uvajanja ustvarite arhetipe trgovine
Upravljanje vsake trgovine kot popolnoma edinstvenega projekta ustvarja nepotrebno načrtovalsko delo. Obravnavanje vsake trgovine kot enake ustvarja operativno tveganje. Praktični pristop je združevanje trgovin v arhetipe na podlagi fizičnih, tehničnih in operativnih značilnosti.

| Faktor arhetipa | Vprašanja za odgovor |
|---|---|
| Format trgovine | Ali je to trgovina z mešanim blagom, standardni supermarket, trgovina velikega-formata, lekarna ali-skladiščna lokacija? |
| Glasnost etikete | Koliko nalepk je potrebnih in kakšne velikosti, barve in predloge so potrebne? |
| Profil pritrditve | Katera vodila, kljuke, košare, steklene police, vrata zamrzovalnika, pokrovi in promocijska oprema so prisotni? |
| Oblikovanje omrežja | Koliko prehodov je potrebnih in kje so območja s težavno pokritostjo? |
| Cenovna dejavnost | Kako pogosto se spreminjajo redne cene, promocije, znižanja in nujni popravki? |
| Pogoji namestitve | Ali lahko delo poteka med trgovalnimi urami ali je potreben nočni dostop? |
| Profil zaposlenega | Katere vloge, izmene, jezike in ravni dovoljenj morajo biti podprte? |
| Model podpore | Ali trgovina potrebuje-hiperoskrbo na mestu, podporo na daljavo ali regionalno rezervno zalogo? |
Ko je arhetip potrjen, lahko trgovec ponovno uporabi svoj seznam materialov, pravila za namestitev, zasnovo prehoda, testni skript, zaporedje namestitve, paket usposabljanja in načrt podpore. Fizična zasnova mora biti usklajena z detajlompostopek namestitve elektronskih nalepk na police.
Arhetipi trgovin morajo odražati tudi izbrano tehnologijo prikaza. Velikost nalepke, vedenje osveževanja, pogoji gledanja in promocijska vsebina se lahko med oddelki razlikujejo. Primerjava zOznake na policah LCD in E-črnilalahko pomaga razjasniti, kje so primerni različni formati.
Zgradite vrata za pripravljenost trgovine
Trgovina ne bi smela vstopiti v val uvajanja samo zato, ker se pojavi na koledarju. Najprej mora opraviti uradni pregled pripravljenosti, podprt z dokazi.
| Postavka pripravljenosti | Dokazi | Tipičen lastnik | Blokiranje? |
|---|---|---|---|
| Potrjen glavni izdelek | Podvojeno, neaktivno-SKU in manjkajoče-poročilo o identifikatorju | Skupina za-podatke o izdelkih | ja |
| Asortiman trgovine potrjen | Odobren aktivni-seznam SKU | Merchandising | ja |
| Testiran vmesnik POS ali ERP | Rezultat-regresijskega testa | Maloprodaja IT | ja |
| Količine na etiketi potrjene | Shranite seznam materialov | Vodja projekta | ja |
| Odobrena montažna oprema | Nastavek-za-montažno matrico | Poslovanje trgovine | ja |
| Lokacije prehodov odobrene | Pregled lokacije in načrt pokritosti | Mrežna ekipa | ja |
| Usposabljanje zaključeno | Zapisi o prisotnosti in{0}}ocenjevanju nalog | Vodja trgovine | ja |
| Rezervne zaloge dostavljene | Štetje fizičnega inventarja | Logistika | Običajno |
| Dodeljena-podpora za predvajanje v živo | Podporni seznam in kontakti za stopnjevanje | Podporni vodnik | ja |
| Načrt za povrnitev odobren | Podpisan načrt za prekinitev in sanacijo | Upravljanje programa | ja |
Kadar se GTIN uporablja v glavni kartici izdelka, mora trgovec na drobno uskladiti svoja-pravila za identifikacijo izdelka zOgrodje globalne številke trgovinske enote GS1. Identifikatorje izdelkov, identifikatorje trgovin in vezave nalepk je treba preveriti, preden namestitvena ekipa pride v trgovino.
Primer dokončane pripravljenosti
Naslednji primer je ilustrativen in prikazuje, kako lahko vrata za pripravljenost preprečijo-aktivacijo-razporeda.
| Postavka | Stanje | Dokazi ali vprašanje | Lastnik | Datum zapadlosti |
|---|---|---|---|---|
| Mojster izdelka | pripravljena | Vsi aktivni SKU-ji so prestali preverjanje | Podatkovna ekipa | Popolna |
| POS integracija | pripravljena | Preizkusi posameznih in serijskih cen so bili uspešni | Maloprodaja IT | Popolna |
| Nosilci za zamrzovalnik | blokiran | Ustrezni adapterji niso prispeli | Logistika | Tri dni prepozno |
| Usposabljanje trgovine | Pogojno | Zaposleni v nočni-izmeni še vedno potrebujejo oceno | Vodja trgovine | T-2 dni |
| Pokritost podpore | pripravljena | Potrjeno -nastopanje na mestu in oddaljena eskalacija | Podporni vodnik | Popolna |

Ta trgovina se ne bi smela nadaljevati, dokler ni odpravljena težava z blokiranjem namestitve. Ustna obljuba, da so deli "na poti", ni isto kot fizična pripravljenost.
Uporabite statuse jasne pripravljenosti
- Pripravljeno:Vse kritične zahteve so popolne in dokazane.
- Pripravljeno s pogoji:Manjše odprte postavke imajo lastnike, datume in nimajo pomembnega vpliva na ceno ali varnost.
- Ni pripravljeno:Kritična zahteva ostaja nepopolna.
- Odloženo:Trgovina zahteva preoblikovanje, gradbena dela, nadgradnjo sistema ali prerazporeditev.
Izberite strategijo Rollout Wave
Val uvajanja je nadzorovana skupina trgovin, razporejenih v istem projektnem obdobju. Pravilna metoda združevanja je odvisna od logistike, podobnosti trgovin, poslovne prioritete in tveganja.
| Wave strategija | Najboljša uporaba | Glavna prednost | Glavno tveganje |
|---|---|---|---|
| Geografski | Trgovine, skoncentrirane v enem mestu ali regiji | Zmanjšuje potovanja in poenostavlja regionalno podporo | Trgovine v isti regiji lahko uporabljajo različne postavitve ali sisteme |
| Trgovinski arhetip | Lokacije s podobnimi napeljavami, obsegi oznak in zasnovami omrežja | Omogoča lažjo ponovitev standardov namestitve | Trgovine so lahko geografsko razpršene |
| Na podlagi-tveganja | Zgodnji proizvodni valovi | Prednost daje pripravljenim lokacijam z-nižjim tveganjem | Lahko zakasni zapletene trgovine, ki jih je treba zgodaj naučiti |
| Poslovna-prioriteta | Promocijske, regulativne ali-lokacije z visoko delovno silo | Najprej cilja na najmočnejšo poslovno vrednost | Komercialna nujnost lahko preseže tehnično pripravljenost |
| Hibrid | Večina programov-v celotni verigi | Uravnoteži geografijo, arhetip, tveganje in poslovno prednost | Zahteva disciplinirana pravila izbire |
Za večino trgovcev na drobno je hibridni model najbolj praktičen. Val lahko vključuje pripravljene trgovine v eni regiji, vendar le lokacije, ki pripadajo odobrenim arhetipom in uporabljajo združljive različice POS.

Izračunajte zmogljivost valov pred določitvijo datumov
Velikost valov mora biti omejena z zmogljivostjo namestitve in zmogljivostjo podpore po-go-v živo. Projekt lahko namesti več trgovin, kot jih lahko stabilizira.
Formula zmogljivosti namestitve
Dnevna zmogljivost nalepke=Število posadke × produktivne ure na posadko × Število nameščenih nalepk na posadko-ura × faktor izkoriščenosti
Predvideni dnevi namestitve=skupno število nalepk v valu ÷ dnevna zmogljivost nalepk
Faktor izkoriščenosti upošteva odmore, dostop do trgovine, spremembe napeljav, potovanja znotraj trgovine, izjeme naprav, ponovno štetje in revizije cen. Formula je model načrtovanja, ne panožno merilo.
Ilustrativni primer zmogljivosti
| Vnos | Primer |
|---|---|
| Trgovine v predlaganem valu | 6 |
| Povprečne oznake na trgovino | 4,000 |
| Montažne ekipe | 4 |
| Produktivne ure na posadko na dan | 7 |
| Nalepke, nameščene na-uro posadke | 85 |
| Faktor izkoristka | 0.75 |
Ocenjena dnevna kapaciteta je 1.785 etiket. Val 24.000-oznak bi torej zahteval približno 13,5 dni posadke pred dodatnim časom za delo na prehodu, testiranje sprejemljivosti, potovanje in predelavo.
Podporna zmogljivost mora prav tako omejiti val
Če lahko služba za pomoč uporabnikom in skupina za hiperskrbo aktivno podpirata samo štiri nove trgovine hkrati, je predlagani val šest-trgovin prevelik, tudi če ga lahko dokončajo namestitvene ekipe. Končna velikost valov mora biti manjša od:
- Zmogljivost-na podlagi namestitve;
- Zmogljivost,-ki temelji na logistiki;
- Zmogljivost podpore dobavitelja-;
- Zmogljivost hiperskrbe;
- Število trgovin, ki so prestale pripravljenost.
Predpostavke o stroških je treba preizkusiti glede na celoten poslovni primer in ne samo glede strojne opreme. TheESL okvir za izračun ROIin analizodejanski stroški elektronskih nalepk na policahlahko pomaga strukturirati te predpostavke.

Določite vstopna in izstopna merila za vsak val
Vstopna merila določajo, ali se val lahko začne. Izhodna merila določajo, ali se naslednji val lahko nadaljuje. To je odločitev o upravljanju, ne le odločitev o načrtovanju. TheRazprava Inštituta za upravljanje projektov o upravljanju projektovponuja širšo referenco za pravice odločanja, nadzor in odgovornost.
Ilustrativna merila za vstop
- Vsaka trgovina je prestala vrata pripravljenosti;
- Na voljo so strojna oprema, prehodi, nosilci, orodja in rezervni deli;
- Vmesniki POS, ERP, vmesna programska oprema in ESL so opravili regresijsko testiranje;
- Podatki o izdelkih in cenah trgovine so bili potrjeni;
- Načrti namestitve so bili odobreni;
- Opravljeno potrebno usposabljanje zaposlenih;
- Seznami podpore in stiki za eskalacijo so aktivni;
- Odobrene so bile odločitve o prekinitvi,{0}}zamrznitvi cen in povrnitvi;
- Iz prejšnjega vala ni ostala nobena nerešena kritična napaka.
Ilustrativni izstopni kriteriji
- Brez nerešenega kritičnega cenovnega ali varnostnega incidenta;
- Revizije cen izpolnjujejo odobreni prag sprejemljivosti;
- Zmogljivost posodabljanja ustreza dogovorjeni ravni storitve;
- Neuspele posodobitve so vidne in nadzorovane;
- Natančnost vezave izdelka-na-oznako izpolnjuje cilj;
- Delovanje prehoda in omrežja je stabilno;
- Zaposleni v trgovini lahko opravijo rutinske naloge;
- Povpraševanje po podpori je padlo na-prag stabilnega stanja;
- Prenova namestitve je bila popravljena;
- Naslednji val je vključeval potrebne spremembe.
Val ni končan, ko namestitvene ekipe odidejo. Končano je, ko so trgovine stabilne in ima ekipa za upravljanje dovolj dokazov za naslednjo odločitev.
Ustvarite podroben načrt za prekinitev trgovine
Prekinitev je nadzorovan prehod z obstoječega procesa -označevanja polic na nov operacijski model ESL. Določiti mora sisteme, trgovine, oddelke, časovno okno, lastnike odločitev, cenovna pravila, obdelavo papir-oznak, zaporedje testiranja in sprožilce za povrnitev.

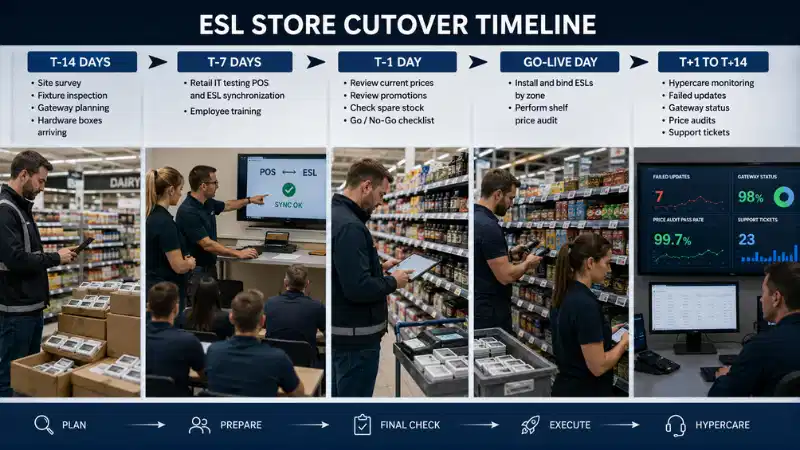

Ilustrativna časovna os
| Čas | Zahtevana dejanja |
|---|---|
| T-14 dni | Potrdite sortiment in označite količine; izpolnite anketo o spletnem mestu; odobriti prehode in nosilce; pregled promocij; preveri dobavo strojne opreme in rezervnih delov. |
| T-7 dni | Izvedite končne teste sinhronizacije; popolno usposabljanje zaposlenih; potrjevanje računov; potrdite območja namestitve; pregledati postopke za povrnitev in stopnjevanje. |
| Dan T-1 | Preverite najnovejše cene in promocije; potrditev spremljanja; štetje rezervnih delov; pregled elementov odprte pripravljenosti; imejte končni sestanek ali ne{0}}go. |
| Go-Dan v živo | Namestitev in vezava po conah; revizija vsakega zaključenega področja; preizkusite eno posodobitev in eno kontrolirano serijo; napake pri snemanju; pridobite sprejem trgovine. |
| T+1 do T+14 | Preglejte neuspele posodobitve, revizije cen, status prehoda, vstopnice za podporo, rešitve osebja, razveljavitve promocij, predelavo in dokaze o izstopu iz hiperskrbe. |

Načrt preklopa mora usklajevati tudi brezžični del uvajanja. Količina prehoda, pokritost, motnje in vedenje obnove so odvisni od izbrane komunikacijske arhitekture. Oglejte si primerjavoKomunikacija Bluetooth, Wi-Fi in Sub-GHz ESL.
Odločite se, ali je zamrznitev cen potrebna
Zamrznitev cen je začasna omejitev sprememb cen ali promocije med prekinitvijo. Morda poenostavi prehod, vendar ni primeren za vsakega trgovca.
| Zamrznitev lahko pomaga, ko | Zamrznitev je morda neprimerna, kadar |
|---|---|
| Papirnate nalepke in ESL bodo na kratko delovali skupaj | Cene se nenehno spreminjajo |
| Večje število izdelkov je vezanih prvič | Regulativne ali konkurenčne zahteve preprečujejo zamrznitev |
| Ekipa potrebuje stabilno revizijsko osnovo | Uvedba traja več trgovalnih dni |
| Večja promocija ni predvidena | Platforma je zasnovana za obdelavo posodobitev v živo med namestitvijo |
Če je uporabljena zamrznitev, dokumentirajte njen začetni in končni čas, dovoljene nujne spremembe, obravnavo blokiranih transakcij, zaporedje izdaj, nadzor različic in končno revizijo sinhronizacije. Trgovci na drobno, ki uporabljajo pogoste avtomatizirane spremembe, morajo tudi uskladiti prekinitev s svojimiDinamični proces oblikovanja cen ESL.
Upravljajte papirnate nalepke med prehodom
Načrt uvedbe mora opredeliti, kdaj se obstoječe papirnate nalepke odstranijo in katera varnostna kopija v sili ostane na voljo. Običajni pristopi vključujejo zamenjavo con-za-conami po vsaki reviziji cen, začasno varnostno kopijo papirja v pisarni trgovine ali samo papirnate nalepke za napeljave, ki še niso odobrene za ESL.
Ključno pravilo je preprosto: na eni polici ne sme biti dveh nasprotujočih si aktivnih cen. Poslovne posledice nedoslednih cen na policah so obravnavane vkaj se zgodi, če so prikazi cen napačni.
Pri izračunu nadomestil za delo in prehod primerjajte celoten digitalni proces z obstoječim papirnim potekom dela. Analizaelektronske nalepke na policah v primerjavi s papirnatimi nalepkamizagotavlja uporabno osnovo.

Definirajte postopke za povrnitev in-poslovanje
Načrt za povrnitev nazaj pojasnjuje, kako bo trgovec zadržal ali razveljavil neuspeli preklop. Preizkusiti ga je treba pred -objavo v živo, namesto da bi ga napisali po incidentu.
TheNavodila za{0}}načrtovanje ob nepredvidljivih dogodkih NISTponuja širši okvir za ocenjevanje zahtev za obnovitev sistema, prednostnih nalog in odpornosti na delovanje.
Možni sprožilci za povrnitev nazaj
- Splošno razširjene napačne cene na policah;
- POS in ESL cene se ne sinhronizirajo;
- Napake-pri vezavi izdelka-na-oznako velikega obsega;
- Promocija se ne more pravilno začeti ali končati;
- Pokritost prehoda je nestabilna;
- Transakcije izginejo brez opozoril;
- Zaposleni v trgovini ne morejo opravljati bistvenih nalog;
- Prišlo je do napake pri nadzoru-varnosti ali dostopa;
- Sistem ni na voljo brez zanesljive obnovitvene poti.

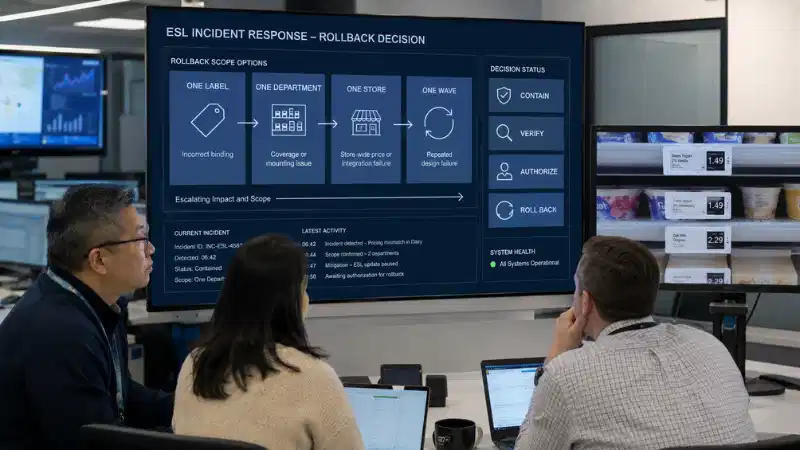

Določite obseg povrnitve
| Področje uporabe | Primer | Tipična avtoriteta |
|---|---|---|
| Ena etiketa | Napačna vezava ali poškodovana naprava | Podpora za trgovino |
| En oddelek | Težava z montažo, predlogo ali pokritostjo v enem območju | Vodja trgovine in IT |
| Ena trgovina | Integracija-v celotni trgovini ali cenovna napaka | Vodja programa in lastnik cen |
| En val | Ponavljajoča se napaka pri oblikovanju v podobnih trgovinah | Upravni odbor |

Končno preverjanje bi moralo dokazati, katere cene, predloge in vezave so bile obnovljene, kdo je odobril dejanje, katere popravne transakcije so bile izdane in ali je bila ponovno uvedena varnostna kopija na papirju.
Uporabite matriko resnosti napak
Vsaka težava ne sme blokirati naslednjega vala. Dokumentiran model resnosti preprečuje ekipam, da bi obravnavale kozmetične težave in-cenovne neuspehe strank kot enakovredne.
| Resnost | Primer | Zahtevan odgovor | Učinek valovanja |
|---|---|---|---|
| Kritično | Napačna stranka-se sooča s cenami, tiho izgubo transakcije, kršitvijo varnosti ali brez obnovitvene poti | Takojšnja omejitev, stopnjevanje izvršilnega dela in odprava-osnovnega vzroka | Ustavi ali premor |
| visoko | Ponavljajoče se napake pri povezovanju, nestabilno območje prehoda ali neuspešna razveljavitev napredovanja | Popravite pred razširitvijo in ponovno preizkusite | Ponavadi premor |
| Srednje | Zmeda pri usposabljanju, pretirani podporni koraki ali lokalizirana predelava namestitve | Določite lastnika in vključite popravek v naslednji val | Pogojno nadaljevanje |
| Nizka | Besedilo dokumentacije, poravnava kozmetične predloge ali težava z inventarjem, ki ne{0}}blokira | Spremljajte zaostale izboljšave | Nadaljuj |
Ustvarite uvedeni RACI
Odgovornosti za uvedbo ne bi smele ostati pri nedefinirani "projektni skupini". RACI določa, kdo je odgovoren, odgovoren, s katerim se posvetuje in kdo je obveščen.
R=Odgovoren, A=Odgovoren, C=Posvetovan, jaz=Obveščen
| dejavnost | Maloprodaja IT | Poslovanje trgovine | Dobavitelj | Namestitveni program | Cene / Merchandising | Help Desk | Upravljanje |
|---|---|---|---|---|---|---|---|
| Odobritev pripravljenosti za shranjevanje | C | R | C | C | C | I | A |
| Test integracije POS in ESL | A/R | I | C | I | C | I | I |
| Pripravljenost prehoda in omrežja | A/R | C | C | C | I | I | I |
| Namestitev in vezava etiket | C | C | C | A/R | I | I | I |
| Potrditev cene in promocije | C | R | C | I | A | I | I |
| Odločitev za-objavo | C | C | C | I | C | I | A/R |
| Triaža incidentov | C | C | C | I | I | A/R | I |
| Pooblastilo za povrnitev | R | C | C | I | R | I | A |
V pogodbi bi se morali odražati tudi dobaviteljeve odgovornosti, delovni čas podpore, postopek zamenjave, politika-posodabljanja programske opreme in stopnjevanje obveznosti. Primerjava zproizvajalci elektronskih etiket na policahlahko podpira zgodnjo oceno dobavitelja.
Načrtujte rezervne nalepke in nadomestno zalogo
Zaradi nezadostne zaloge lahko poškodovane ali manjkajoče nalepke ostanejo nerazrešene. Prekomerna zaloga lahko povzroči neuporabljene zaloge, ko se spremenijo modeli, predloge ali standardi za namestitev.
Začetna rezervna zahteva=nameščenih nalepk × Načrtovana rezervna stopnja + napoved novo-povpraševanje po SKU + znan zaostanek zamenjave + varnostna zaloga
To je formula načrtovanja in ne univerzalno merilo. Rezervna stopnja mora odražati velikost etikete, format trgovine, izpostavljenost poškodbam, hlajenje, dobavni rok dobavitelja, cilj storitve, pričakovane spremembe asortimana,-možnost prenosa med trgovinami in tveganje zastarelosti modela.
Rezervni inventar lahko vključuje
- Etikete po modelu, velikosti in barvi;
- Prehodi in napajalniki;
- Tirnice, kavlji, sponke in adapterji;
- Zamrzovalni in hladilni nosilci;
- Naprave za vezavo ali skeniranje;
- Nadomestne baterije, kjer je to primerno;
- Namestitvena in diagnostična orodja.
Trgovec lahko hrani nujno zalogo v vsaki trgovini, regionalne rezerve za običajne zamenjave in centralno zalogo za manj{0}}modele. Zasnova mora uravnotežiti hitrost zamenjave z nadzorom zalog.

Usposabljajte različne vloge za različne naloge
Eno splošno usposabljanje ni dovolj. Sodelavci v trgovinah, vodje, IT ekipe, skupine za cene, službe za pomoč uporabnikom in monterji imajo različne odgovornosti.
| Vloga | Zahtevana usposobljenost |
|---|---|
| Sodelavec trgovine | Preglejte, zavežite, premaknite in zamenjajte nalepko |
| Vodja oddelka | Preverite cene, promocije in lokalne izjeme |
| Vodja trgovine | Odobrite lokalne ukrepe in eskalirajte kritična vprašanja |
| Maloprodaja IT | Spremljajte vmesnike, prehode, čakalne vrste, dostop in obnovitev |
| Cene in trženje | Nadzorujte podatke o izdelkih, predloge, promocije in popravke |
| Help desk | Klasificirajte incidente, zbirajte dokaze in pravilno usmerjajte primere |
| Regionalne operacije | Preglejte pripravljenost trgovine in delovanje valov |
| Namestitveni program | Sledite standardom za namestitev, vezavo, testiranje in dokumentacijo |
Usposabljanje je treba meriti z opravljenimi nalogami in ne samo z udeležbo. Zaposleni morajo dokazati, da lahko prepoznajo neuspešno posodobitev, popravijo osnovno težavo vezave, zamenjajo napravo, preverijo promocijo in stopnjujejo incident z zahtevanimi informacijami o transakciji, oznaki, izdelku, trgovini in času.
Zaženite Go-Live Command Center
Za zgodnje valove ali zapletene trgovine ustvari začasni ukazni center-v živo en kanal za odločanje in komunikacijo.
Priporočeni udeleženci
- Vodja programa ali uvajanja;
- Maloprodajni IT in lastnik integracije;
- Predstavnik za-trgovinske operacije;
- lastnik cen ali trgovanja;
- Tehnični vodja dobavitelja;
- Namestitveni vodnik;
- vodja službe za-pomoč;
- Regionalni vodja.
Kaj nadzoruje poveljniški center
- Začete, dokončane, blokirane in vrnjene trgovine;
- Nalepke nameščene in vezane;
- Stopnja uspešnosti-presoje;
- Oznake brez povezave in status prehoda;
- Neuspešne in zapoznele posodobitve;
- Odprte kritične in visoke napake;
- Aktivacija in vrnitev napredovanja;
- Vstopnice za podporo in odzivni časi;
- Poraba rezervnih-zalog;
- Pojdi, začasno ustavi ali povrni odločitve.
Med objavo-v živo se ekipa lahko sreča na določenih kontrolnih točkah, na primer pred namestitvijo, po vsakem oddelku, po prvi paketni posodobitvi in pred odjavo-trgovine. Vsaka pomembna odločitev mora beležiti čas, dokaze, nosilca odločitve in -nadaljnje ukrepanje.
Ustvarite merljiv načrt Hypercare
Hypercare je začasno obdobje okrepljenega spremljanja in podpore po tem, ko trgovina začne delovati. Njegov namen je odkriti zgodnje operativne težave, preden zaposleni ustvarijo trajne ročne rešitve.
Vodnik po spletnem mestupogoste napake pri posodabljanju ESLlahko pomaga definirati kategorije incidentov za čakalno vrsto hiperskrbe.
Nadzorna plošča Hypercare
| Izmeri | Zakaj je pomembno |
|---|---|
| Oznake brez povezave | Prepozna težave z napravo, pokritostjo in napajanjem |
| Neuspele posodobitve ali posodobitve z zamudo | Prikazuje, ali cenovne transakcije dosežejo polico |
| Stopnja uspešnosti-presoje | Ščiti rezultat,-ki se sooča s stranko |
| Nepravilne vezave | Razkrije napake pri namestitvi in-postopkih zaposlenih |
| Globina čakalne vrste in najstarejša čakajoča posodobitev | Zazna težave z zmogljivostjo in obnovitvijo |
| Napake pri razveljavitvi napredovanja | Prepozna potekle promocijske cene, ki ostanejo aktivne |
| Vstopnice za podporo na trgovino | Meri operativne težave |
| Predelava namestitve | Prikazuje težave pri montaži in kakovosti |
| Rezervna poraba | Preizkuša zamenjavo in predpostavke o zalogah |

Prakse hrambe dnevnika in preiskave bi morale podpirati rekonstrukcijo incidenta. TheVodnik NIST za upravljanje dnevnikov računalniške varnostiponuja širše smernice za razvoj in vzdrževanje procesov-upravljanja dnevnikov podjetja.
Ilustrativna merila za izstop iz Hypercare
- Nič nerešenih kritičnih incidentov;
- Revizije cen dosegajo odobreni prag za določeno stabilno obdobje;
- Zaznana ni tiha izguba posodobitve;
- Neuspele posodobitve so vidne, v lasti in znotraj cilja odziva;
- količina podpornih-kart je na ali pod pragom stabilnega-stanja;
- Zaposleni v trgovini opravljajo rutinske naloge brez-pomoči projektne ekipe;
- Začasne papirnate ali ročne rešitve so bile odstranjene;
- Lastništvo je prešlo na model stalne podpore.
Hiperskrba bi se morala končati, ko dokazi podpirajo prehod, ne samo zato, ker je minilo štirinajst dni.
Zaščitite dostop, nadzor in obnovitev
Uvedba uvaja nove uporabniške račune, orodja za mobilno vezavo, prehode, API-je, dostop podpore in skrbniška dovoljenja. Varnost mora biti del pripravljenosti in prekinitve in ne naloga po-zagonu.
TheNIST Cybersecurity Framework 2.0ponuja široko strukturo za upravljanje, prepoznavanje, zaščito, odkrivanje, odzivanje na tveganje kibernetske varnosti in okrevanje po njem.
Preverite vsaj:
- Dostop-na podlagi vloge in najmanjši privilegij;
- več{0}}avtentikacija, kjer je podprta;
- shranjevanje in rotacija poverilnic API;
- Odstranitev začasnih računov namestitvenega programa;
- Beleženje dejanj cen, predlog, vezave in povrnitve;
- Kontrole odobritve za množične spremembe;
- pravila za{0}}dostop dobavitelja na daljavo;
- Postopki varnostnega kopiranja, obnovitve in stopnjevanja.
Izmerite uspešnost uvajanja glede na trgovino in val
| KPI | Kaj meri |
|---|---|
| Nalepke, nameščene na-uro posadke | Produktivnost namestitve |
| Natančnost prve- vezave | Kakovost izdelka-do-nastavitve oznake |
| Stopnja predelave namestitve | Kakovost montaže in postopka |
| Stopnja uspešnosti-presoje | Natančnost-obrnjenost k strankam |
| Prvi-poskus posodobitve je uspel | Zanesljivost omrežja in naprave |
| Mediana in čas posodobitve P95 | Tipična in dolgo{0}}zmogljivost dokončanja |
| Čas za stabilno delovanje | Kako hitro trgovina zapusti hiperoskrbo |
| Vstopnice za podporo na trgovino | Operativne težave in povpraševanje po podpori |
| Stopnja dokončanja-nalog usposabljanja | Pripravljenost zaposlenih |
| Rezervna poraba | Predpostavke o škodi in popisu |
| Odpri kritične incidente | Ali se naslednji val lahko nadaljuje |
| Cena na nameščeno etiketo | Stroškovna učinkovitost uvajanja |
Zmogljivost osveževanja zaslona je treba ločiti od zaledne obdelave, zakasnitve čakalne vrste in prenosa prek prehoda. Glej razlago zaHitrost osveževanja ESL in zmogljivost zaslona.
Poročajte o rezultatih glede na arhetip trgovine, regijo, ekipo za namestitev, vrsto napeljave, model oznake, območje prehoda in val uvajanja. -Verižno povprečje lahko skrije eno šibko vrsto trgovine ali eno ekipo z visoko stopnjo predelave.
Sprejmite uradno odločitev o valu
| Odločitev | Kdaj ga uporabiti |
|---|---|
| Nadaljuj | Izhodna merila so izpolnjena, nobena kritična težava ni več in naslednje trgovine so pripravljene |
| Nadaljujte s popravki | Zasnova je veljavna, vendar je potrebno usposabljanje, montaža, podpora ali spremembe dokumentacije |
| Premor | Pomembna težava s ceno, integracijo, omrežjem, varnostjo ali podporo zahteva popravek in ponovno testiranje |
| Preoblikujte arhetip | Odobreni standard večkrat ne uspe za določeno vrsto trgovine |
| Povratek nazaj | Stranke,-s katero se sooča ali operativno tveganje, ni mogoče nadzorovati med trenutnim-zagonom |

Visoka skupna ocena ne sme nikoli preglasiti nerazrešene kritične napake glede cen, varnosti ali obnovitve.
Ilustrativni sestavljeni scenarij uvajanja
Naslednji primer je scenarij sestavljenega načrtovanja, ne imenovan zahtevek stranke.
Trgovec na drobno predlaga drugi proizvodni val, ki vsebuje osem supermarketov. Vseh osem je opravilo osnovno validacijo podatkov, trije pa vključujejo obsežne zamrzovalne oddelke. Projektni načrt predvideva enake stopnje montaže in produktivnosti, ki so bile uporabljene v prvem valu.
Med prvo namestitvijo-zamrzovalnika skupina ugotovi, da se odobreni adapter med dopolnjevanjem zrahlja. Namestitev se upočasni, predelava se poveča, posadka pa porabi večino regionalnih rezervnih nosilcev. Hkrati skupina za podporo obravnava nerazrešena zavezujoča vprašanja dveh trgovin, ki sta pred kratkim prenehali delovati-.
Pravilna odločitev je, da ne nadaljujemo, ker se je na koncu odprla prva trgovina. Vodstvena ekipa bi morala:
- Zaustavite preostale namestitve-zamrzovalnika;
- Nadaljujte samo s trgovinami, ki uporabljajo potrjeno standardno zasnovo napeljave;
- Preizkusite popravljen nosilec zamrzovalnika pod običajnimi pogoji dopolnjevanja in čiščenja;
- Posodobite arhetipski seznam materialov in predpostavko produktivnosti namestitve;
- Ponovno izračunajte rezervno zalogo in zmogljivost valov;
- Pred ponovnim zagonom zaustavljene skupine dokončajte hiperskrb za odprte trgovine.
Ta odločitev preprečuje, da bi se ena lokalna napaka kopirala v več trgovin.
Zahtevani dokazi v poročilu o uvajanju
Vsako valovno poročilo mora vsebovati:
- Vključene trgovine in arhetipi;
- Stanje pripravljenosti pred uvedbo;
- Nameščene nalepke, prehodi in montažne količine;
- Načrtovani in dejanski čas namestitve;
- Revizija-cen in posodobitev rezultatov;
- Napake pri vezavi, montaži in omrežju;
- Resnost okvare in stanje-osnovnega vzroka;
- Vstopnice za podporo in časi reševanja;
- Zaključek usposabljanja in rezultati nalog;
- Poraba rezervnih-zalog;
- Stanje izstopa iz Hypercare;
- Korektivni ukrepi za naslednji val;
- Formalna odločitev o nadaljevanju, popravku, premoru, preoblikovanju ali povrnitvi.
Podporni dokazi lahko vključujejo obrazce o pripravljenosti, fotografije namestitve, dnevnike transakcij, poročila o prehodih, rezultate revizije, ocene usposabljanja, vstopnice za podporo in dokumente o odjavi-trgovine.
pogosta vprašanja
V: Kako naj bodo pragi sprejemljivosti nastavljeni za pilota ESL?
O: Mejne vrednosti sprejemljivosti je treba odobriti pred testiranjem in temeljiti na cenovnem tveganju, internih zahtevah-na ravni storitev, trenutnem delovanju papirne-nalepke, zavezah dobavitelja, formatu trgovine in veljavnih pravilih o cenah. Primere pragov drugega trgovca je treba obravnavati kot reference za načrtovanje in ne kot univerzalne standarde. Kritične napake, kot je nepravilna prodajna cena ali tiha izguba transakcije, je treba običajno obravnavati kot ločena vrata za uvedbo, namesto da bi jih povprečili v skupni rezultat.
V: Ali naj rezultati pilota ESL uporabljajo povprečja ali meritve percentilov?
O: Uporabi oboje. Mediana prikazuje tipično zmogljivost, medtem ko P95 označuje čas, v katerem je bilo dokončanih 95 % izmerjenih posodobitev ali incidentov. Samo povprečja lahko skrijejo majhno število resnih zamud. Pilotno poročilo mora ločeno navesti tudi najvišje vrednosti, neuspele transakcije in nerazrešene izjeme.
V: Kako je treba revidirati točnost cen med pilotnim projektom ESL?
O: Primerjajte fizični prikaz na polici z odobrenim izvornim zapisom in preverite identifikator izdelka, prodajno ceno, ceno na enoto, kjer je to potrebno, promocijsko ceno, datume veljavnosti, valuto in opis izdelka. Uporabite popolno validacijo za kritične promocijske dogodke, kjer je praktično in stratificirano naključno vzorčenje za rutinske revizije. Rezultate je treba ločiti glede na oddelek, vrsto napeljave, velikost oznake, vrsto posodobitve, status promocije in brezžično območje.
V: Kaj bi moralo samodejno blokirati uvedbo elektronske nalepke na polici?
O: Nerazrešene kritične napake bi morale blokirati uvedbo, tudi če je skupna ocena KPI visoka. Primeri vključujejo nepravilne cene na policah, neuspele razveljavitve promocij, tiho izgubo ali podvajanje cenovnih transakcij, nepooblaščene spremembe cen, napake, ki niso zanesljivo zaznane, in rutinske poteke dela, ki jih ni mogoče dokončati brez večkratnega posredovanja dobavitelja.
V: Ali lahko en pilot ESL predstavlja vsako trgovino v maloprodajni verigi?
O: Ne vedno. En pilot lahko zadostuje, če imajo trgovine podobne postavitve, napeljave, sisteme, količine posodobitev in delovne procese. Verige z materialno različnimi formati trgovin bodo morda potrebovale ločene pilotne arhetipe. Kompaktna trgovina, velik supermarket, lekarna in-skladiščna lokacija imajo lahko različno brezžično pokritost, montažo, potek dela in tveganja integracije.
V: Kdo bi moral imeti v lasti KPI pilota ESL?
O: Lastništvo je treba razdeliti glede na vir dokazov. Maloprodajne operacije so lahko lastniki ukrepov za delo in potek dela, IT ima lahko rezultate integracije in spremljanja, prodaja lahko odobri predloge in promocijsko vedenje, finance lahko potrdijo predpostavke o stroških, vodstvo trgovine pa lahko oceni dokončanje nalog zaposlenih. Vsak KPI mora imeti enega imenovanega lastnika, odgovornega za kakovost podatkov, odobritev praga in končno odjavo-.
V: Kako je treba testirati neuspele posodobitve ESL?
O: Ustvarite nadzorovane napake z znanimi začetnimi časi. Primeri vključujejo prekinitev povezave s prehodom, zaustavitev integracijske povezave, predložitev neveljavnega izvornega zapisa, odstranitev oznake ali ustvarjanje nadzorovane nepravilne vezave. Preverite čas opozorila, samodejne ponovne poskuse, klasifikacijo izjem, stopnjevanje, obnovitev, revizijske dnevnike in končno stanje police. Napaka, ki je popravljena, vendar je platforma nikoli ne zazna, se ne bi smela šteti za uspešen test.
V: Kakšne dokaze mora dobavitelj ESL predložiti po pilotu?
O: Zahtevajte izvožene dnevnike dogodkov, potrditvene zapise posodobitev, pravila ponovnega poskusa, rezultate obnovitve integracije, ugotovitve pokritosti prehodov, dokumentacijo o vlogah in dovoljenjih, gradivo za usposabljanje, zaveze glede odziva podpore, pogoje garancije, priporočila za rezervne-naprave in arhitekturo uvajanja za večje količine trgovin. Neuradne izjave ne bi smele nadomestiti merljivih dokazov ali pogodbenih zavez.
V: Kako lahko trgovec ugotovi, ali so prihranki pri delu resnični?
O: Izmerite neto spremembo delovne sile in ne samo dela, ki je bilo odstranjeno iz postopka-označevanja papirja. Od osnovne delovne obremenitve papirnate-nalepke odštejte spremljanje ESL, obravnavanje izjem, ponovno povezovanje, vzdrževanje predloge, zamenjavo naprave in čas podpore IT. Beležite ure po vlogah in oddelkih, ker se lahko prihranki dela v trgovinah izravnajo z dodatnim delom za centralno IT ali podporne ekipe.
V: Kaj bi se moralo zgoditi, če en oddelek ne uspe, skupni rezultat pilota pa je uspešen?
O: Ne odobrite brezpogojne uvedbe samo na podlagi-povprečja trgovine. Identificirajte neuspeli oddelek, razvrstite glavni vzrok, popravite težavo z omrežjem, namestitvijo, predlogo, potekom dela ali integracijo in ponovite prizadete teste. Uvedba se lahko nadaljuje na potrjenih območjih le, če jih načrt uvedbe jasno loči od pogojev, ki še zahtevajo sanacijo.
Končni odvzem
Uvedba elektronskih nalepk na policah je nadzorovana operativna transformacija, ki vključuje podatke, cene, omrežja, opremo, logistiko, zaposlene, dobavitelje, podporo in upravljanje.
Najmočnejši načrti uvajanja razvrščajo trgovine v ponovljive arhetipe, preverjajo pripravljenost z dokazi, določajo velikosti valov glede na zmogljivost namestitve in podpore, nadzorujejo preklop in povrnitev, definirajo odgovornost prek RACI, usposabljajo vsako vlogo, vzdržujejo načrtovane rezervne zaloge in ohranjajo trgovine v hiperoskrbi, dokler niso izpolnjeni merljivi izhodni kriteriji.
Vsak val bi moral izboljšati standard, preden se ponovi v večjem obsegu. Ko se pojavi lokalna napaka, mora trgovec na drobno začasno ustaviti ali preoblikovati prizadeti arhetip, namesto da bi ponovil isto slabost v celotni verigi.
Z discipliniranimi vstopnimi merili, pravicami do odločanja, kontrolami obnovitve in poročanjem o uspešnosti lahko trgovci na drobno uporabljajo ESL zapoenostaviti maloprodajno poslovanjebrez žrtvovanja točnosti cen, operativnega nadzora ali podpore trgovini.
